Infoschreiben an die Anwohner der Straßen:
Fronbergweg, Eichenstraße und Buchenstraße
Voraussichtlich ab dem 28. September beginnen die Tiefbauarbeiten zur Verlegung der Nahwärmeleitung im Bereich Fronberg, Eichen- und Buchenstraße.
Es wurde mit der Gemeinde Großhabersdorf abgestimmt, dass dieser Bereich abschnittsweise erschlossen wird. Dabei kommt es zu Straßensperrungen in den entsprechenden Abschnitten.

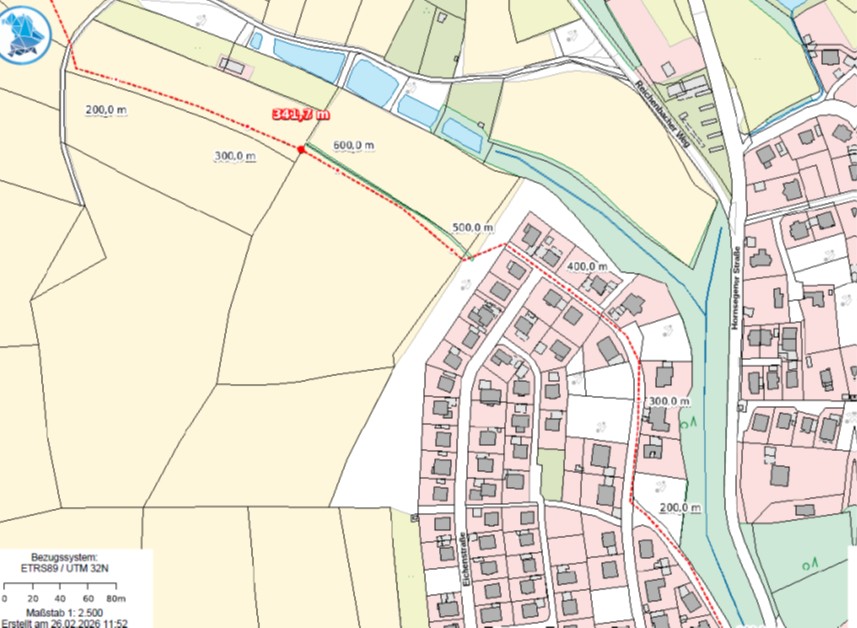

Ihr Grundstück ist aber in diesen Zeitraum zumindest von einer Seite her anfahrbar (Skizze).
Geplant ist folgendes:

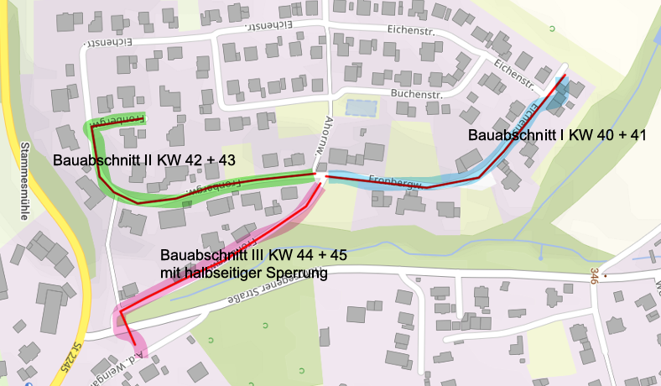

- Ab KW 40 beginnen die Arbeiten im nördlichen Bereich "Fronbergweg" und "Eichenstraße". Für diesen gesamten Abschnitt sind insgesamt sechs Wochen Bauzeit vorgesehen
- zuerst der Abschnitt von der Eichenstraße bis zur Kreuzung vor dem Anwesen "Lacher
- dann vom Anwesen Fronbergweg 29 bis zur Kreuzung vor dem Anwesen "Lacher"
- zuletzt von der Kreuzung vor dem Anwesen "Lacher" bis zur Übergabestation, incl. Querung der "Hornsegener Straße".
Geplanter Abschluss ist hier Ende KW 45
Leider lassen sich nicht alle Unannehmlichkeiten in der Bauphase verhindern. Wir dürfen Sie daher um Verständnis bitten. Wir sind bemüht, diese Behinderungen so weit wie möglich zu reduzieren. Sollte doch einmal Grund zur Beschwerde sein, sprechen Sie bitte die Arbeiter vor Ort direkt an oder kontaktieren Sie den Bauleiter der Firma Kirsch, Herrn Stefan Stör unter der Mobilnummer: 0157-73525547.
Wie wollen eigentlich Sie in Zukunft heizen?
Derzeit kennen die Preise für Gas, Heizöl und Strom nur eine Richtung. Wie das weitergeht, weiß niemand. Klar ist aber, dazu muss man kein Prophet sein, dass mit jedem weiteren Konflikt irgendwo auf der Welt das Spielchen mit den Preisen von vorne los geht.
Die Nahwärme Großhabersdorf eG bietet Ihnen die Möglichkeit, auch Ihr Haus mit nachhaltig erzeugter Energie zu versorgen. Sie brauchen dafür keine astronomischen Beträge aufwenden und bekommen Versorgungssicherheit für die nächsten Jahrzehnte frei Haus geliefert. Nicht umsonst ist es so, dass alle, die schon bisher an einem Nah- bzw. Fernwärmenetz angeschlossen sind, nie mehr wechseln wollen. Es ist eigentlich ein „rundum sorglos Paket“.
Wenn also auch Sie noch eine alte und über kurz oder lang auszutauschende Heizung verfügen, dann bieten wir Ihnen aktuell diese Möglichkeit, sich an der Nahwärme Großhabersdorf eG zu beteiligen. Sie müssen sich keine Gedanken mehr machen über Heizölpreise, Heizungswartung, Kaminkehrer etc. Und ein nicht zu übersehender Vorteil: Sie brauchen auch keine Rücklagen für den meist nach 15-20 Jahren erforderlichen Ersatz fossiler Heizungsanlagen bilden.
Wenn Sie Fragen zum geplanten Nahwärmenetz Großhabersdorf oder zu den immer noch sehr attraktiven staatlichen Förderrungen haben, sprechen Sie uns an. Alle wichtigen Informationen und Kontaktdaten finden Sie auf unserer Homepage unter www.Nahwaerme-Grosshabersdorf.de
Wir freuen uns, wenn auch Sie dabei sein möchten.
Nahwärme Großhabersdorf eG


NEWSLETTER 15-2026
der Nahwärme Großhabersdorf eG
Liebe Mitglieder der Nahwärme Großhabersdorf eG,
liebe Genossinnen und Genossen,
mittlerweile hat der Herbst Einzug gehalten, die Temperaturen sinken und die Natur wird farbig und das Jahresende nähert sich mit großen Schritten.
Wie die meisten von uns, sind auch wir mit unseren Familien in den kommenden Wochen mit den Vorbereitungen für das bevorstehende Weihnachtsfest beschäftigt. Daher der Hinweis, dass der nächste Newsletter erst im neuen Jahr erscheinen wird. Es hängt natürlich auch davon ab, wie es witterungsbedingt auf den Baustellen weitergehen wird.
Zunächst können wir berichten, dass wir mit den Tiefbauarbeiten im vorgesehenen Zeitplan liegen.
Derzeit sind zwei Bautrupps im Einsatz:
Das eine Team wird bis Ende November die Hauptleitung im Fronberg fertig stellen. Dann geht es weiter in Richtung Höhenübergabestation (HÜS). Dabei muss die Hornsegener Straße gequert werden. Bis Weihnachten ist geplant, die Hausanschlüsse im Fronberg zu installieren.
Falls das Wetter mitspielt, wird diese Gruppe voraussichtlich bis Ende des Jahres in die Willibaldstraße wechseln.
Der zweite Trupp hat mittlerweile die Arbeiten im Kelterweg fertiggestellt und befindet sich derzeit im Rebenweg. Weiter geht es dann in der Weinbergstraße. Dort wird die Hauptversorgungsleitung, in östlicher Richtung bis zum schon vorhandenen Anschluss im Försterberg verlegt.
Hier sind dann eventuell kurzzeitige Vollsperrungen an den Wendehämmern erforderlich. Selbstverständlich werden die Anliegerzufahrten offengehalten.
Wie üblich, werden alle Haushalte in den betreffenden Bauabschnitten wieder mit Handzetteln über Baumaßnahmen informiert. Sollten Vollsperrungen notwendig werden natürlich auch über die dann erforderlichen Mülltonnensammelstellen.
Geplant ist darüber hinaus, dass wir Anfang Dezember die Leitungen von unserem Wärmelieferanten, der Firma Bioenergie Redlingshöfer, bis hin zur Übergabestation mit warmem Wasser füllen können und somit die ersten Haushalte mit Wärme versorgt werden könnten.
In diesem Zusammenhang weisen wir darauf hin, dass die Mitglieder in den bereits erschlossenen Bereichen sich mit Ihrem Heizungsbauer und der Fa. Zehmeister kurzschließen sollten, wann und wie die hausinternen Installationen durchgeführt werden können.
Hier nochmals der Hinweis: Über die von Ihnen zu leistenden Vorarbeiten haben wir bereits in der letzten Ausgabe des Newsletters unterrichtet. Sie finden diese auch weiterhin auf unseren Internetseiten www.nahwaerme-grosshabersdorf.de.
Leider müssen wir aber immer noch erhebliche Lücken in Bezug auf die Anschlüsse im Trassenverlauf feststellen. Dies hat Auswirkungen auf die Baukosten, die wir reduzieren könnten, wenn das Netz der Anschlussnehmer dichter werden würde.
Deshalb nochmal die Bitte, an alle die in den entsprechenden Straßen wohnen:
Werben Sie bei Ihren Nachbarn für dieses großartige Sache. Insbesondere die welt- und wirtschaftspolitische Lage lässt für die nächsten Jahre nichts Gutes für den Einsatz der fossilen Brennstoffe wie Heizöl und Erdgas vermuten.
Die weitere Planung sieht vor, dass wir bereits Anfang des Jahres mit einem Trupp in der Flurstraße und mit dem anderen Trupp in der Rothenburger Straße (hauptsächlich im Spülbohrverfahren) weitermachen wollen. Unser Ziel hierbei ist, dass, sobald der Verkehr, aus Richtung Dietenhofen/Ansbach/Heilsbronn kommend, wieder zunimmt, unsere Leitungen in den innerörtlichen Hauptstraßen fertig sein sollten. Diese Zeitspanne wollen wir nutzen um die Behinderungen im Bereich der Staatsstraßen so gering wie möglich zu halten.
Soviel zunächst zum aktuellen Stand der Arbeiten und der nahen Zukunft.

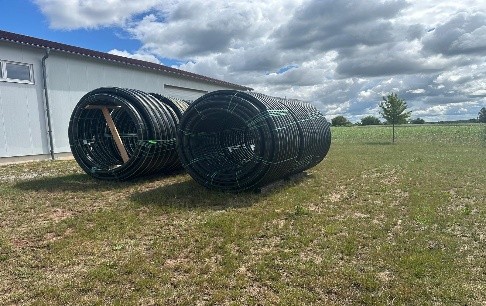

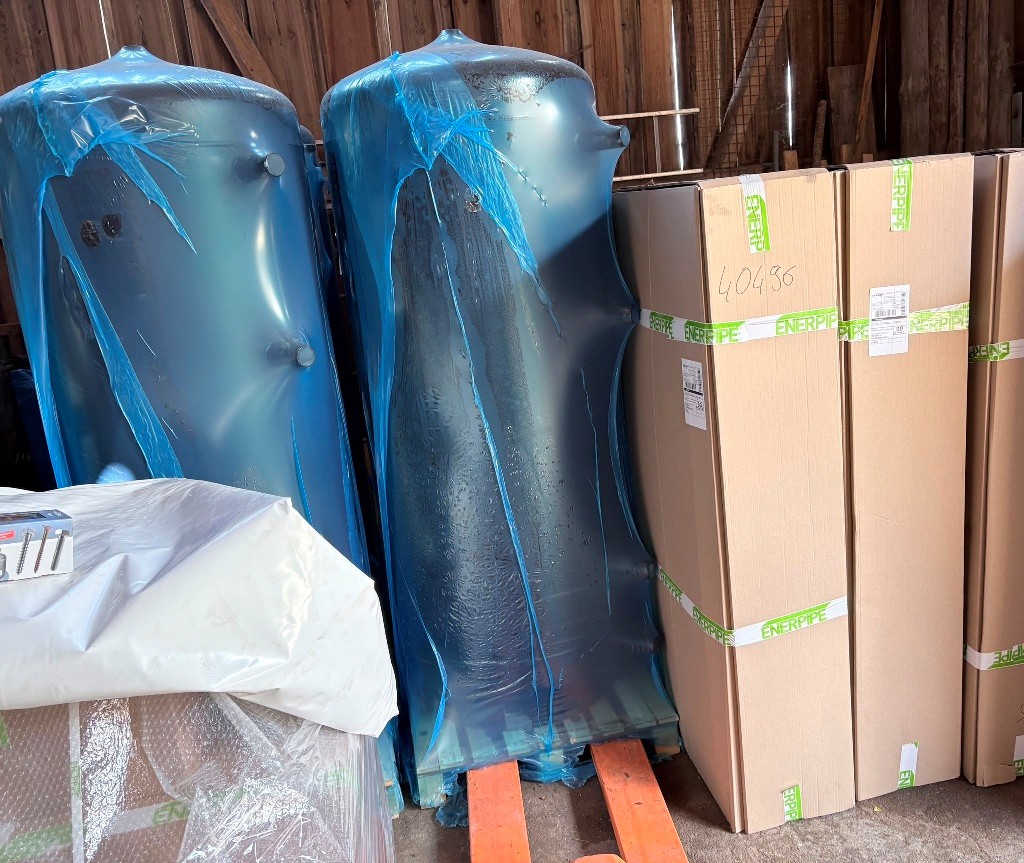

Und hier wieder aktuelle Fotos von der Baustelle:

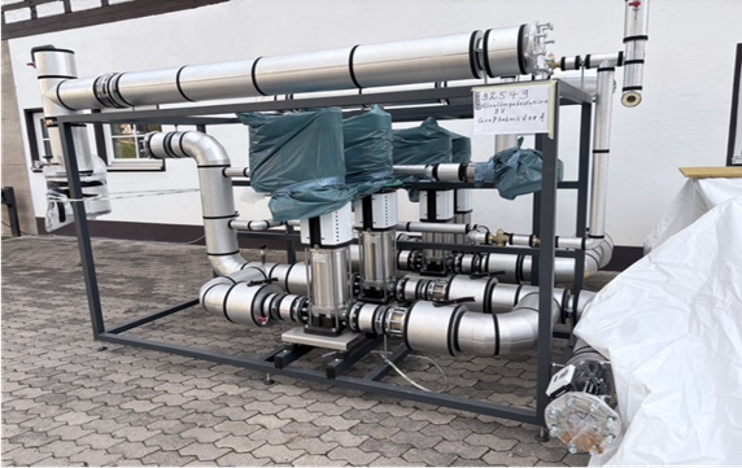

Das Innenleben der H.Ü.S.
mit dem Wärmetauscher

Die Höhenübergabestation (H.Ü.S.)
an den Weingärten
Falls Sie Fragen und Anregungen haben, dann wenden Sie sich bitte an die Mitglieder des Arbeitskreises. Unverändert finden Sie alle Kontaktdaten auf unserer Homepage unter https://www.nahwaerme-grosshabersdorf.de oder schreiben Sie uns eine E-Mail, an info@nahwaerme-grosshabersdorf.de
Sehr herzlich einladen dürfen wir zum letzten Stammtisch in diesem Jahr. Dieser findet am 26. November, um 19.00 Uhr, im Cafe/Restaurant Bauer, statt.
Ihre Nahwärme-Großhabersdorf eG
Friedrich Biegel
Vorstand
